Hizmetimiz
Duruş Öncesi Malzeme Hazırlığında Forklift ve İstifleme Kiralama

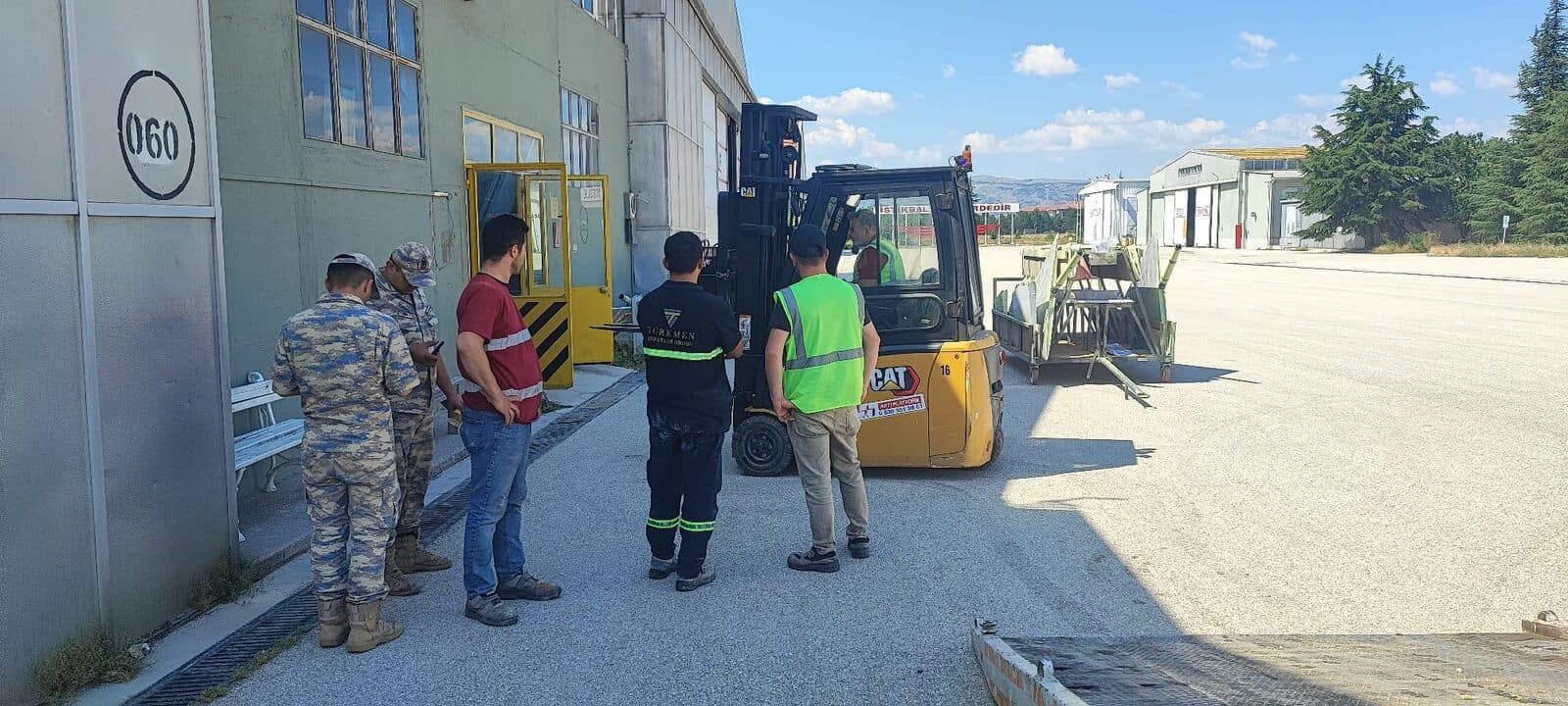

Bir duruş penceresinin gerçek süresi, pencere içinde ne kadar iş çıktığından çok, pencereden önce ne kadar hazırlık yapıldığından belirlenir. Malzeme ve yedek parçanın nokta bazında ayrılması, paletlerin çalışma alanına yakın bir noktada istiflenmesi, pencere içinde tekrar tekrar depo-saha arası taşıma yapılmaması — bunların hepsi forklift ve istifleme ekipmanının işidir ve manlift kadar kritik olduğu hâlde çoğu duruş planında ikinci planda kalır. Bölgedeki tesislerde bu tarafı ayrı bir kalem olarak ele alıyoruz: duruş öncesi malzeme çekme, pencere içi hızlı taşıma ve devreye alma sonrası boş palet-ambalaj toplama aynı planın parçası. Manlift yukarıda çalışırken forklift aşağıda malzeme akışını sürdürdüğünde, pencere içindeki gerçek çalışma süresi belirgin uzuyor; aksi hâlde manlift bazen malzeme beklerken boşta duruyor.

Duruş öncesi malzeme ayrımı
Pencere açılmadan önce malzeme ve yedek parçanın nokta bazında ayrılması, duruş içindeki en çok zaman kazandıran hazırlık kalemlerinden biridir. Forklift bu ayrımı depo içinde yapar, paletleri çalışma noktasına en yakın alana taşır. Bu adım tamamlandığında pencere içinde 'malzeme nerede' sorusu sorulmuyor; ekip doğrudan işe başlıyor.
Manlift ile forkliftin paralel çalışması
Yukarıda manlift çalışırken aşağıda forklift malzeme taşımaya devam ettiğinde iki iş birbirini beklemiyor. Bunu sağlamak için duruş planına iki ayrı hat çiziyoruz — manliftin çalışma güzergâhı ile forkliftin taşıma güzergâhı çakışmayacak şekilde ayrılıyor. Aynı koridoru paylaşmaları gerektiğinde ise sıra önceden belirleniyor, sahada anlık trafik yönetimine bırakılmıyor.
Ağır parça istifleme ve geçici depolama
Duruş sırasında sökülen büyük parçaların geçici olarak istiflenmesi gerekiyor; bu hem yer açar hem parçanın hasar görmesini önler. İstifleme ekipmanını duruş planına dahil ederken parçanın ağırlık ve boyutuna uygun sınıfı önceden belirliyoruz, çünkü pencere içinde uygunsuz ekipmanla denenen bir kaldırma hem zaman kaybettiriyor hem risk yaratıyor.
Devreye alma sonrası ambalaj ve atık toplama
Devreye alma bittiğinde sahada boş palet, ambalaj ve atık malzeme birikir; bunun toplanması genelde son sırada kalır ve tesisin normal işletmeye dönüşünü geciktirir. Forklifti duruş planının sonuna, toplama görevi için ayrıca planlıyoruz — malzeme akışının başında kullanılan makine, işin sonunda da sahayı boşaltmak için kullanılabiliyor ve bu, ayrı bir ekipman talebini önlüyor.
Dar koridor ve raf arası erişim
Bazı tesislerde depo koridorları dardır ve standart forklift bu koridorlara giremez; bu durumda dar koridor sınıfı ekipman gerekiyor. Duruş öncesi keşifte koridor ölçüsünü kontrol ediyor, uygun sınıfı baştan planlıyoruz. Ölçü uymuyorsa alternatif bir taşıma rotası ya da malzemenin koridor dışına önceden çıkarılması öneriliyor.
Duruş aşamalarına göre forklift ihtiyacı
Aşağıdaki çerçeve, duruş sürecinin hangi aşamasında forklift ve istifleme ekipmanının hangi rolde kullanıldığını gösterir.
| Aşama | Görev | Ekipman sınıfı | Manlift ile ilişki |
|---|---|---|---|
| Duruş öncesi hazırlık | Malzeme ayrımı ve taşıma | Standart/dar koridor forklift | Bağımsız çalışır |
| Duruş penceresi | Sahaya sürekli malzeme akışı | Standart forklift | Paralel, ayrı güzergâh |
| Sökülen parça yönetimi | İstifleme, geçici depolama | Ağır sınıf istifleyici | Manlift indirdikten sonra devralır |
| Devreye alma | İnce ayar malzemesi taşıma | Standart forklift | Manlift ile aynı bölgede, sıralı |
| Kapanış | Ambalaj ve atık toplama | Standart forklift | Manlift çekildikten sonra |
Malzeme akışı kesildiğinde ortaya çıkan gizli bekleme
Duruş planlarında en çok gözden kaçan gecikme kaynağı, manliftin veya ekibin malzeme beklemesidir. Bu bekleme genellikle raporlanmaz çünkü kimse 'makine boştaydı' demek istemez, ama pencere süresinin önemli bir kısmını yiyebilir. Forklifti duruş planına baştan dahil etmek, bu görünmez bekleme süresini ölçülebilir hâle getiriyor — malzeme akışı ayrı bir kalem olduğunda pencere içindeki gerçek çalışma süresi de netleşiyor.
Bölgedeki tesislerde bu ayrımı yaptığımızda, aynı işin daha kısa pencerede bitirilebildiğini gördük; bunun nedeni makinelerin daha hızlı çalışması değil, aralarındaki bekleme sürelerinin ortadan kalkmasıdır.
Dar depo koridorlarında planlama
Depo koridoru dar olduğunda standart forklift giremez ve malzeme taşıma başka bir yoldan yapılmak zorunda kalır. Bu durumu duruş öncesi keşifte tespit ediyor, dar koridor sınıfı ekipmanı ya da alternatif bir rotayı baştan planlıyoruz. Koridor ölçüsü belirsizse en dar noktanın fotoğrafını ve ölçüsünü istiyoruz; bu bilgi olmadan sahada uygunsuz ekipmanla denemek zaman kaybettiriyor.
Sık sorulan sorular
Duruş penceremiz kısa; forklifti ayrıca planlamak gerçekten fark yaratır mı?
Kısa pencerelerde en çok fark yaratan kalemlerden biri budur. Malzeme akışı ayrı planlanmadığında manlift veya ekip malzeme beklerken pencere süresinin bir kısmı sessizce kayboluyor; bu bekleme genellikle raporlanmıyor ama toplamda önemli bir zaman tutuyor. Forklifti duruş öncesi hazırlık ve pencere içi taşıma için ayrı bir kalem olarak planladığımızda, aynı işin daha kısa sürede bittiğini görüyoruz. Kısa pencerelerde bu fark orantılı olarak daha büyük çıkıyor.
Manlift ve forklift aynı alanda çalışırken çarpışma riski olur mu?
Bunu önlemek için iki makinenin güzergâhını duruş planına ayrı hatlar olarak çiziyoruz — manliftin çalışma bölgesi ile forkliftin taşıma rotası çakışmıyor. Aynı koridoru paylaşmaları gerektiği durumlarda sıra önceden belirleniyor ve sahada anlık trafik yönetimine bırakılmıyor. Bu planlama duruş öncesinde, keşif sırasında yapılıyor; pencere açıldıktan sonra rota değiştirmek hem gecikme hem risk yaratıyor.
Sökülen ağır parçaları nereye koyacağız, forklift bunu taşıyabilir mi?
Parçanın ağırlık ve boyutuna göre değişir; standart forklift belirli bir ağırlığın üzerindeki parçalar için yeterli olmayabilir, bu durumda ağır sınıf istifleyici planlıyoruz. Duruş öncesi keşifte sökülecek parçaların yaklaşık ağırlığını ve boyutunu sorup uygun ekipmanı baştan belirliyoruz. Geçici depolama alanının da önceden ayrılması gerekiyor; alan belirlenmemişse parça sahada rastgele bırakılıyor ve bu hem güvenlik hem düzen sorunu yaratıyor.
Devreye alma bittikten sonra sahadaki ambalaj ve atığı kim topluyor?
Bunu duruş planının son kalemi olarak forklifte ayırıyoruz. Malzeme akışının başında kullanılan aynı ekipman, işin sonunda sahayı boşaltmak için de kullanılabiliyor; bu, ayrı bir ekipman talebi açmadan kapanışı hızlandırıyor. Toplama görevini planın sonuna yazmazsanız bu iş genellikle son sırada kalıyor ve tesisin normal işletmeye dönüşünü geciktiriyor. Erken planlarsak kapanış günü sahayı temiz teslim ediyoruz.
Depo koridorumuz dar; standart forklift giremiyorsa ne yapıyorsunuz?
Duruş öncesi keşifte koridor ölçüsünü kontrol ediyor, dar koridor sınıfı ekipmanı baştan planlıyoruz. Ölçü belirsizse en dar noktanın fotoğrafını ve santimetre cinsinden ölçüsünü istiyoruz. Dar koridor ekipmanı da yetmiyorsa malzemeyi koridor dışına önceden çıkarmayı ya da alternatif bir taşıma rotası kurmayı öneriyoruz. Bu değerlendirmeyi pencere açılmadan önce yapmak, sahada uygunsuz ekipmanla vakit kaybetmeyi önlüyor.
Forklifti sadece duruş günü için mi kiralayabiliriz, yoksa hazırlık günlerini de mi kapsamalı?
Hazırlık günlerini de kapsamasını öneriyoruz, çünkü asıl zaman kazancı pencereden önceki malzeme ayrımından geliyor. Sadece duruş günü için forklift kiralandığında malzeme ayrımı ya yapılmamış oluyor ya da pencere içinde yapılmaya çalışılıyor; ikisi de pencerenin etkin süresini kısaltıyor. Hazırlık gününü de plana dahil ettiğinizde forklift pencere açılmadan malzemeyi hazırlar, pencere içinde ise sadece akışı sürdürür — bu ayrım kısa pencerelerde belirgin fark yaratıyor.
Diğer Hizmetlerimiz
İhtiyacınızı birlikte netleştirelim
Saha bilgilerinizi paylaşın, doğrulanabilir teklif hazırlayalım.
Model, kapasite, belge, operatör, nakliye, teslimat ve ücret; güncel uygunluk kontrolünden sonra yazılı teklif ve sözleşmede kesinleşir.
